Iernut deblocat: Termocentrala care trebuia să fie gata în 2020 va aduce 400 MW până la finalul anului!

Publicat: 16 sept. 2025, 11:23, de Cristian Matache, în Energie , ? cititori
Iernut deblocat: Termocentrala care trebuia să fie gata în 2020 va aduce 400 MW până la finalul anului!

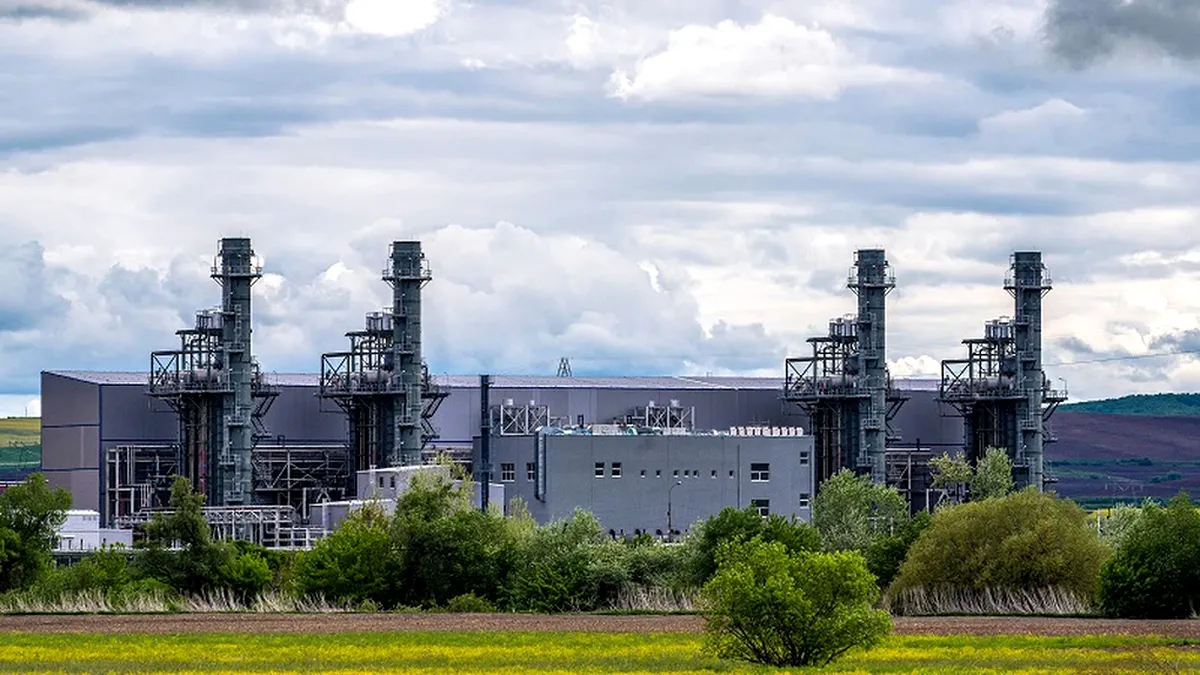

Sursa foto: Levi Baggy photography.

Ministrul Energiei, Bogdan Ivan, a anunțat că proiectul termocentralei Iernut, aflat în construcție de mai mulți ani și blocat din cauza problemelor financiare și juridice ale constructorului, a fost deblocat. Contractul cu compania spaniolă Duro Felguera a fost reziliat, iar garanția de bună execuție a fost executată, urmând ca un nou constructor să finalizeze lucrarea.

Potrivit ministrului, centrala este deja realizată în proporție de peste 90%, iar finalizarea acesteia este estimată la 6–9 luni. „După pornire, Iernut va adăuga peste 400 MW de energie stabilă în Sistemul Energetic Național”, a subliniat Ivan pe Facebook.

Centrala, care ar fi trebuit să fie funcțională încă din 2020, se află în prezent într-un stadiu de execuție de aproximativ 98%. Termenul actual de punere în funcțiune este sfârșitul anului 2025, însă întârzierile legate de constructorul precedent au generat incertitudini.

Directorul general al Romgaz, Răzvan Popescu, a explicat că antreprenorul anterior a transmis intenția de a suspenda lucrările, ceea ce contravine contractului, motiv pentru care Romgaz analizează opțiuni alternative, inclusiv finalizarea proiectului fără Duro Felguera. Problemele financiare ale constructorului spaniol, inclusiv riscul insolvenței, precum și dificultăți de mobilizare pe șantier și o perioadă de blocaj de aproximativ 45 de zile cauzată de inundațiile râului Mureș, au afectat ritmul lucrărilor.

„Avem două opțiuni: fie continuăm cu actualul antreprenor, fie Romgaz finalizează direct lucrările și testările. Prioritatea noastră rămâne punerea în funcțiune a centralei Iernut”, a declarat Aristotel Jude, director general adjunct al companiei. În ciuda dificultăților, Romgaz speră ca primele teste de producție să înceapă până la sfârșitul acestui an.

Contractul inițial pentru construcția centralei a fost semnat în 2016, reziliat în 2021 din cauza întârzierilor, iar în 2023 Romgaz a decis să continue cu Duro Felguera, având în vedere că aceasta deținea documentația tehnică și know-how-ul necesare.

Ministrul Ivan a menționat că statul ia în calcul și modificări legislative care să permită Romgaz să finalizeze proiectul fără blocaje judiciare: „Nu am interes să ajung în instanță, ci să deblocăm situația. Avem opțiunea de a ne exercita drepturile asupra contractului și de a termina această lucrare, care este realizată în proporție de peste 90%, până la finalul anului”.
