Ministerul Energiei, soluție disperată pentru centrala care nu se mai termină
:format(webp):quality(80)/https://www.puterea.ro/wp-content/uploads/2025/09/iernut-nou-sursa-levi-baggy-photography-45346.webp)

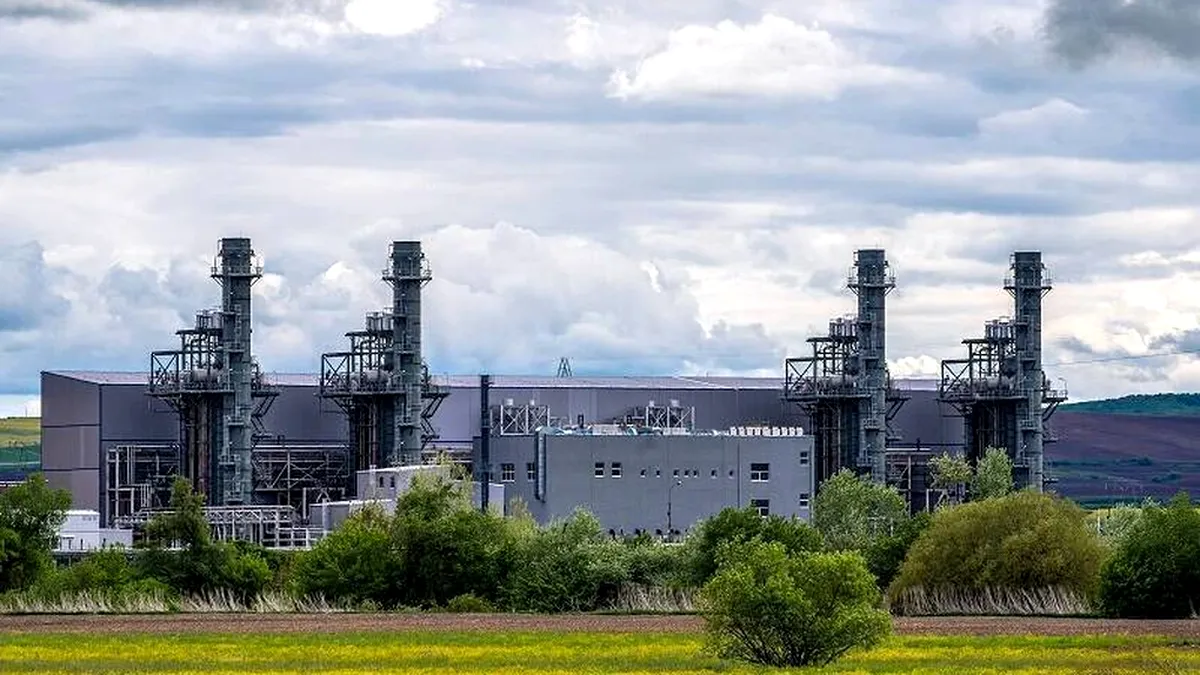

Investiția în centrala electrică pe gaz de la Iernut, începută în 2016, riscă întârzieri suplimentare, iar Ministerul Energiei a anunțat că are pregătită „opțiunea unor modificări legislative, prin care să se asigure că va avea pârghiile, ca prin compania contractantă, în speță Romgaz, să își exercite dreptul principal asupra acestui contract și să fie găsită o soluție prin care centrala să fie finalizată”.
Proiectul este considerat strategic pentru regiunea de nord a Transilvaniei, urmând să producă 430 MW de energie electrică pe bază de gaze naturale, „astfel încât regiunea să aibă energie în bandă, mai ales în orele de consum de vârf”. Conform unui document semnat de Casian-Pavel Nițulescu, secretar de stat în Ministerul Energiei, progresul pe contractul de execuție este de circa 90%, iar pe total obiectiv de investiții de 97%. „Acesta reprezintă un progres bun, dar încă insuficient. Cele 3 procente care ne mai despart de punerea în funcțiune a termocentralei, la termen, reprezintă un obiectiv care pare ușor realizabil, dar care este plin de provocări”, se arată în document.
Sursa amintită precizează că au avut loc întâlniri cu conducerea Romgaz și cu echipele Duro Felguera și General Electric: „Mesajul conducerii ministerului este acela că trebuie evitate întârzierile, amânările și pretextele (pentru acestea)”. Ministerul subliniază că responsabilitatea respectării termenelor revine constructorului, iar prioritatea este găsirea de soluții pentru depășirea dificultăților financiare cu care se confruntă Duro Felguera, companie „aflată în procedură de pre-insolvență, concordat preventiv”.
Pentru finalizarea lucrărilor, se impune „o organizare excepțională și o mobilizare amplă a personalului din partea antreprenorului, inclusiv a personalului de inginerie, precum și repartizarea judicioasă a resurselor (umane și materiale) pentru execuția lucrărilor”, precum și menținerea subcontractorilor prin asigurarea unui „cash flow constant pentru plata facturilor pentru lucrările, echipamentele și serviciile prestate de aceștia”.
Ministerul Energiei și Romgaz se angajează să depună toate eforturile necesare pentru finalizarea investiției și respectarea clauzelor contractuale, menționând că „interesul ministerului nu este să ajungă în instanță, fapt care ar întârzia și mai mult punerea în funcțiune a centralei, ci să deblocheze această situație și să finalizăm centrala cât mai repede”.
”Atât Ministerul Energiei. cât și Romgaz, compania din portofoliul ministerului. vor depune toate eforturile necesare pentru a asigura implementarea măsurilor necesare finalizării investiției. inclusiv pentru respectarea de către antreprenor a clauzelor contractuale. Interesul ministerului nu este să se ajungă în instanță, fapt care ar întârzia și mai mult punerea în funcțiune a centralei, ci să deblocheze această situație și să finalizăm centrala cât mai repede.
Totuși, în cazul tergiversării, in continuare, a acestui proiect, ministerul are și opțiunea unor modificări legislative, prin care să se asigure că va avea pârghiile, ca prin compania contractantă, în speță Romgaz, să își exercite dreptul principal asupra acestui contract și să fie găsită o soluție prin care centrala să fie finalizată”, se mai spune în documentul citat.
Duro Felguera vrea să suspende lucrările
Constructorul spaniol Duro Felguera a notifica recent Romgaz că vrea să suspende lucrările, invocând probleme financiare, ceea ce ar putea genera o nouă amânare a punerii în funcțiune. Directorul general al Romgaz, Răzvan Popescu, a declarat că „am făcut tot ce ne-a stat în putere să-i plătim direct pe subcontractorii critici, pentru a-i păstra în șantier, am plătit toate facturile la timp. Din nefericire, contractorul a decis să ne trimită o scrisoare potrivit căreia vrea să suspende lucrările la centrală. Acest lucru contravine contractului. Acum analizăm ce opțiuni avem. Romgaz ar putea finaliza centrala fără acest contractor”.
Șeful companiei a amintit de problemele financiare ale Duro Felguera, aflată în pragul insolvenței în Spania, și de dificultățile generate pe șantier, inclusiv mobilizarea redusă și întreruperile provocate de inundațiile din zona râului Mureș. Directorul general adjunct Aristotel Jude a precizat că „mai sunt câteva lucrări de făcut. În acest moment suntem la 98% grad de execuție, iar o parte din restul de 2% reprezintă partea de testare. Analizăm cum vom finaliza centrala Iernut. Opțiunea unu este cu actualul antreprenor, iar a doua – ca Romgaz însăși să execute lucrările rămase și să facă testarea”.
Ministrul Energiei, Bogdan Ivan, a subliniat că obiectivul este deblocarea situației și punerea în funcțiune a centralei până la finalul anului: „Interesul meu nu este să ajung în instanță cu cineva, ci să deblochez această situație și să avem pornită centrala până la finalul anului. Sau, dat fiind faptul că noi suntem statul român, avem și opțiunea să venim cu niște modificări legislative, prin care să ne asigurăm că vom avea pârghiile, ca și companie contractantă, în speță Romgaz, de a ne exercita dreptul principal asupra acestui contract și de a găsi o soluție prin care să terminăm această lucrare care este în proporție de peste 90% făcută, până la finalul acestui an”.
